资阳市固定资产投资项目审批“一件事”实施方案



为深入贯彻国务院“高效办成一件事”工作精神,按照《四川省固定资产投资项目审批“一件事”试点方案》和《资阳市贯彻落实〈2025年四川省优化政务服务提升行政效能工作要点〉任务责任清单》要求,进一步提升固定资产投资项目行政审批效能,结合我市实际,现制定本方案。

一、工作目标

以四川省政务服务一体化平台为枢纽,建立跨部门、跨层级的固定资产投资项目审批“一件事”工作机制,通过容缺受理、并联审批和数据共享,进一步优化审批流程、精简申报材料、压缩审批时限,实现部门审批事项“一表申请、一窗受理、并联办理、限时办结”,不断提升企业便利度、满意度和获得感。

二、联办事项

(一)固定资产投资项目核准/备案(含基本建设类项目、技术改造类项目);

(二)固定资产投资项目节能审查(含基本建设类项目、技术改造类项目);

(三)建设项目用地预审与选址意见书核发;

(四)建设项目环境影响评价审批。

三、实施范围

本方案覆盖资阳市全域范围内符合办理条件的企业(含外商企业),企业从4个联办事项中同时选择两个及以上事项,申请有关政府职能部门办理的固定资产投资项目。涉及占用永久基本农田和生态保护红线(包括有限人为活动)的项目,暂不纳入固定资产投资项目“一件事”办理。

四、主要举措

(一)实行一张表单,精简申请材料。统一各审批事项申请样表,实行通用信息归集合并、共享数据自动填报,简化申请表单填报内容,将所需申请信息整合形成“一张表单”。全面梳理涉及事项的材料清单,依据法律法规规定和行业领域实际,通过要件整合和数据共享等方式,精简申请材料。

(二)实行首问负责,主动一次告知。发改、经信、自然资源、生态环境、政务服务部门要按照“首问负责制”要求,在企业咨询阶段主动宣传固定资产投资项目“一件事”,根据企业需求组织相关部门做好业务辅导,一次性书面告知相关审批事项、申请材料、格式文本等,切实提高申请材料完整性、准确性。

(三)实行一门服务,加强帮办代办。按照政务服务事项“应进必进”要求,将固定资产投资项目审批“一件事”纳入市、县两级政务服务大厅综合窗口(重大项目服务专窗),负责统一受理和转办固定资产投资项目审批“一件事”各项业务。充分发挥帮办代办团队优势,开展帮办代办服务,对固定资产投资项目审批“一件事”联办事项进行跟踪指导和帮办代办,实现“一窗受理、按责转办、并联审批、限时办结、一窗出件”。

(四)实行并联审批,强化数据赋能。固定资产投资项目审批“一件事”联办事项审批部门要主动作为、靠前服务,推行“容缺受理+并联审批”模式,优化前后置环节,实施多事项同步并联审批;加强数据归集共享,线上线下同步运行,实现业务数据高效共享、办件任务自动流转、办理状态及时反馈,有效提升办事效率。

五、责任分工

(一)市发展改革委。负责全市固定资产投资项目审批“一件事”的统筹协调工作,牵头拟制实施方案,依据省级部门的操作指南、办事指南,统一申请表单、申请材料等。按照“首问负责制”要求宣传和辅导企业开展固定资产投资项目审批“一件事”,依据职能职责做好权限内固定资产投资项目核准/备案、固定资产投资项目节能审查。指导本市相关部门统筹推进我市固定资产投资项目审批“一件事”。

(二)市经济和信息化局。协同推进固定资产投资项目审批“一件事”,配合做好实施方案印发、办事指南编制和专栏建设等工作。按照“首问负责制”要求宣传和辅导企业开展固定资产投资项目审批“一件事”,依据职能职责做好权限内固定资产投资项目核准/备案、固定资产投资项目节能审查。指导各县(区)经信部门协同推进固定资产投资项目审批“一件事”。

(三)市自然资源规划局。协同推进固定资产投资项目审批“一件事”,配合做好实施方案印发、办事指南编制和专栏建设等工作。按照“首问负责制”要求宣传和辅导企业开展固定资产投资项目审批“一件事”,依据职能职责做好权限内建设项目用地预审与选址意见书核发。指导各县(区)自然资源部门协同推进固定资产投资项目审批“一件事”。

(四)市生态环境局。协同推进固定资产投资项目审批“一件事”,配合做好实施方案印发、办事指南编制和专栏建设等工作。按照“首问负责制”要求宣传和辅导企业开展固定资产投资项目审批“一件事”,依据职能职责做好权限内建设项目环境影响评价审批。指导各县(区)生态环境部门协同推进固定资产投资项目审批“一件事”。

(五)市政务服务管理局。负责指导固定资产投资项目审批“一件事”主题专栏及线下综合窗口建设。按照“首问负责制”要求宣传和辅导企业开展固定资产投资项目审批“一件事”,做好帮办代办,将企业申请信息分发至相关业务部门,督促跟踪、汇总反馈各部门办理结果。负责统筹相关电子证照共享。指导各县(区)政务服务部门协同推进固定资产投资项目审批“一件事”。

(六)县级有关部门。各县(区)发展改革、经济和信息化、自然资源、生态环境、行政审批部门(含高新区、临空经济区承担相应职责的机构),参照市级分工,抓好本地区固定资产投资项目审批“一件事”贯彻落实。鼓励各地立足本地实际和企业实际需求,从小切口入手,积极探索创新改革举措,深入挖掘固定资产投资项目审批“一件事”典型应用场景,为企业提供更多增值化政务服务。

六、工作要求

(一)加强协同配合。各级发展改革、经济和信息化、自然资源、生态环境、行政审批部门要提高政治站位,把固定资产投资项目审批“一件事”作为优化政务服务、提升行政效能的重要抓手,建立本地区常态化沟通协调机制,明确责任领导、责任科室、责任人员,并确定牵头联络人,加强沟通协调,强化部门协同,及时协调解决工作中出现的问题,确保各项工作落到实处。

(二)加强监管督促。各级审批部门要按照“谁审批、谁监管,谁主管、谁监管”的原则,强化审批监管、协同监管,进一步完善审批事中事后监管机制,研究推动建立行业信用体系,通过跨部门联合惩戒,提高违规和失信成本。市级相关部门要对各地本行业本领域推进落实固定资产投资项目审批“一件事”情况加强督促指导,对工作推进不力,工作落实不到位,企业反映问题突出的,给予通报并责令限期整改。

(三)加强培训宣传。各相关部门要加强对有关工作的业务培训,确保相关人员熟知工作要求。各地各相关部门要及时挖掘工作特色亮点,及时总结提炼好的经验做法并广泛宣传,推动投资项目审批服务不断优化升级;要充分利用各级政务大厅、门户网站、涉企服务站(点)等,切实做好固定资产投资项目审批“一件事”政策解读和舆论引导,不断提高社会知晓度,确保经营主体充分知晓和享受便利。

各县(区)要建立健全协同工作机制,同步按照本方案执行。若国省有新规定的,从其规定。

联系人:

市发展改革委        何才媛 18090620558

市经济和信息化局    李科伶 17708032060

易桂先 15183794121

市自然资源规划局    潘 强 18228218633

市生态环境局        黄高成 18628813856

市政务服务管理局    谢兴勇 13980387309



附件:1.固定资产投资项目审批“一件事”操作指南

2.固定资产投资项目审批“一件事”办事指南

3.固定资产投资项目审批“一件事”联合申请表

4.固定资产投资项目审批“一件事”申报材料表

附件1



固定资产投资项目审批“一件事”操作指南

(供审批人员使用)

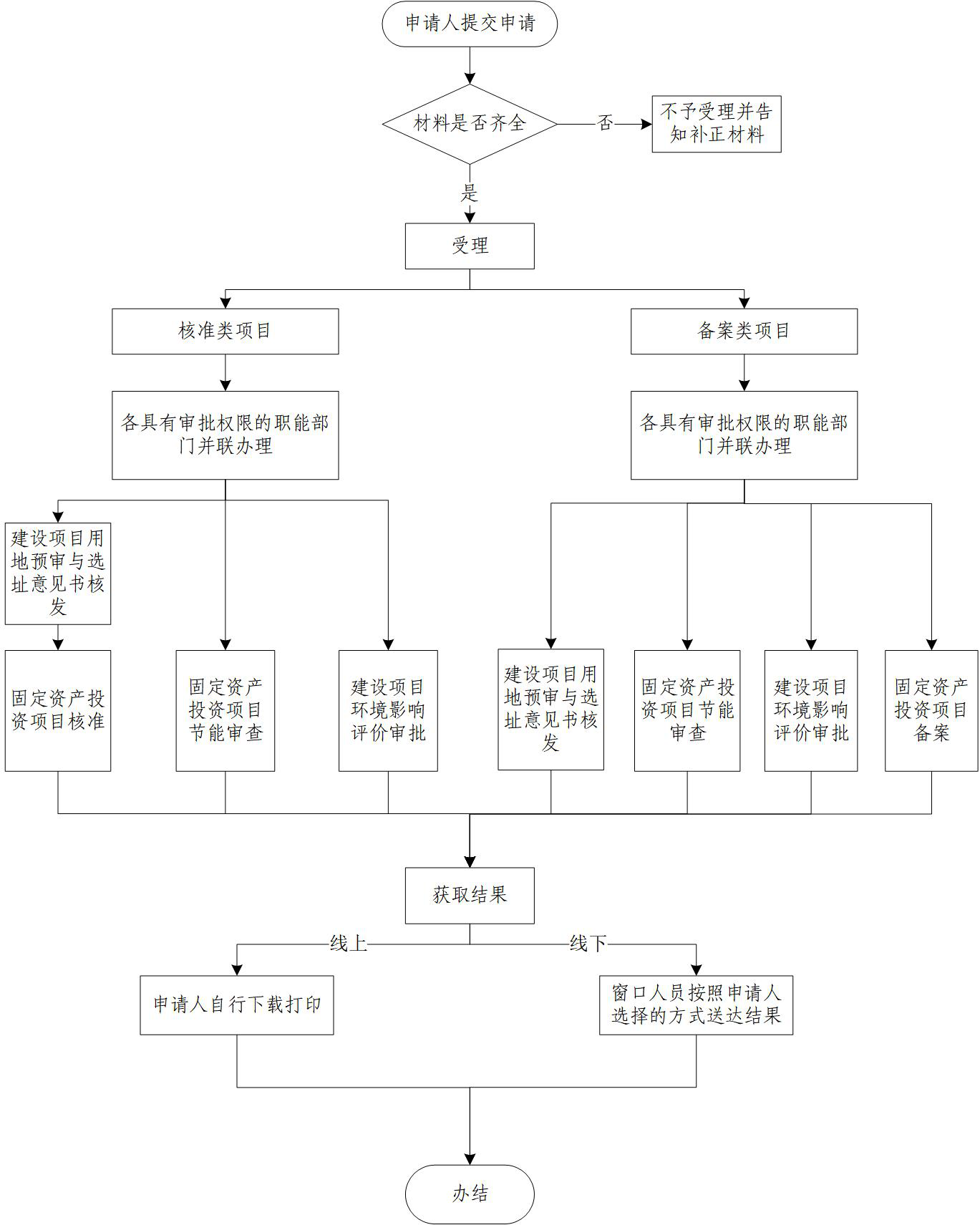

一、办理流程图





二、受理环节

(一)受理事项

1.固定资产投资项目核准/备案(含基本建设类项目、技术改造类项目);

2.固定资产投资项目节能审查(含基本建设类项目、技术改造类项目);

3.建设项目用地预审与选址意见书核发;

4.建设项目环境影响评价审批。

(二)受理渠道

1.线上受理

申请人实名登录四川省政务服务网“一件事”服务专栏,以固定资产投资项目核准/备案权限确定申报层级,根据自身需要选择办理事项,填写申请表单信息并上传申请材料,提交固定资产投资项目审批“一件事”办理申请。相关政务服务中心综合窗口工作人员(以下简称“窗口工作人员”)线上受理或告知补正材料。受理后,申请事项和申请材料自动推送至具有审批权限的职能部门。

2.线下受理

申请人根据固定资产投资项目核准/备案权限,在相关政务服务中心综合窗口,根据自身需要选择办理事项,填写申请表单信息并递交申请材料,提交固定资产投资项目审批“一件事”办理申请。综合窗口工作人员受理或告知补正材料。受理后,综合窗口工作人员依托省一体化政务服务平台综窗系统将受理信息送达具有审批权限的职能部门,纸质申请材料移送或邮寄送达具有审批权限的职能部门,相关流程执行《四川省政务服务“省内通办”工作规程(试行)》(川政公〔2023〕20号)。

(三)受理材料

见附件4

三、办理环节

(一)核准类项目

审批事项分阶段并联办理。第一阶段,具有审批权限的职能部门分别办理建设项目用地预审与选址意见书核发、固定资产投资项目节能审查、建设项目环境影响评价。第二阶段,待建设项目用地预审与选址意见书核发后,具有审批权限的职能部门完成固定资产投资项目核准。职能部门在各自承诺时限内分别在线反馈批复文件。

备案类项目所有事项并联办理。固定资产投资项目备案、建设项目用地预审核发、固定资产投资项目节能审查、建设项目环境影响评价分别同步办理。

承诺办结时限25个工作日。(不含行政审批特别程序所需时间)

四、办理结果环节

线上:职能部门在各自承诺时限内分别在线反馈批复文件,申请人自行下载打印。

线下:职能部门在各自承诺时限内分别反馈批复文件至受理申报的政务服务中心综合窗口,综合窗口工作人员按照申请人选择的方式进行结果送达。

附件2

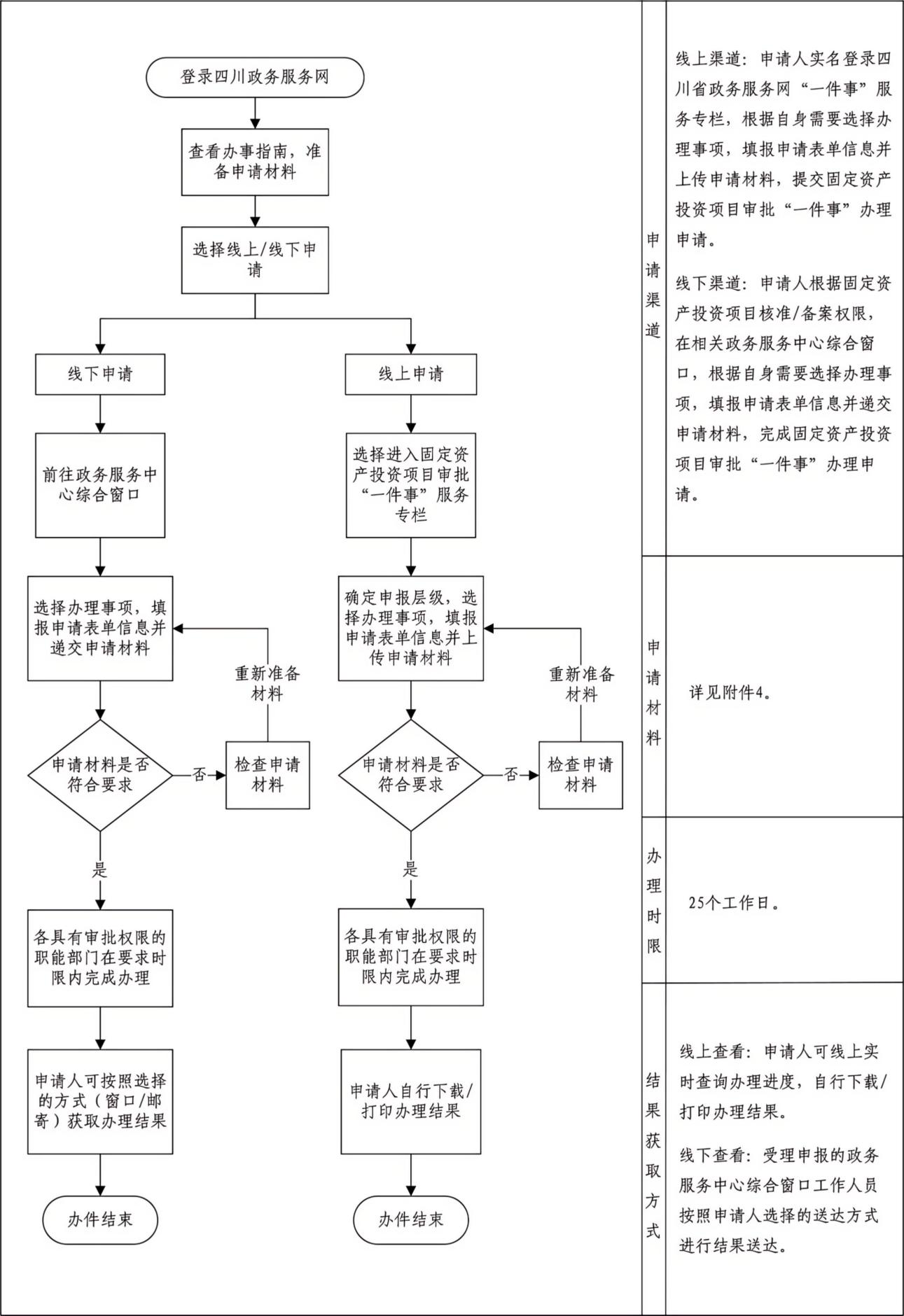

固定资产投资项目“一件事”办事指南



附件3



固定资产投资项目审批“一件事”申请表单

(试行)



项目单位基本信息
 项目编码
项目名称
项目单位 项目单位类型
登记注册类型 控股情况
注册资金(万元) 注册地址
证照类型 证照号码
法定代表人(负责人) 固定电话
法人身份证(护照)号码
联系人 联系电话
联系人身份证号 微 信 号
通讯地址
联系人邮箱 邮政编码
项目投资类别□内资企业投资   □外商投资
国标行业分类
项目受理行政区代码(填写民政部门公布的最新行政区划代码表中的代码)
固定资产投资项目核准(□办理   □不办理)
项目属性   □民间固定资产投资项目   □国有控股项目  □其他项目
投资目录条目
外商投资项目填报鼓励外商投资产业目录分类
鼓励外商投资产业目录条目
涉及外资负面清单情况涉及外商投资准入特别管理措施(负面清单)    □是    □否
涉及自由贸易试验区外商投资准入特别管理措施(负面清单)□是    □否
 投资管理归口£基本建设(发改)  £技术改造(经信)  £单独购置(发改)£煤矿项目(应急)  £开荒项目(农业)
项目建设地点 建设地点详情
项目建设性质£新建  £扩建  £迁建  £改建  £其他
计划开工时间 拟建成时间
主要建设内容及规模(总体字数控制在500字以内)

注:填写项目的主要内容、使用用途、建筑面积、结构类型、产品名称、设计生产能力,主要设备选型及技术标准等(主要建设内容及规模篇幅有限,如不能完整表述,可上传详细说明材料,便于政府服务部门准确研判,主动提供服务在材料上传阶段进行材料上传)。

项目总投资额      (万元),其中使用外汇      (万美元)注:总投资=政府投资+国内贷款+外商投资+企业自筹+其他投资
投资项目备案(£办理   £不办理)
符合产业政策£我已阅读产业政策
£属于《产业结构调整指导目录》下的鼓励类项目£属于未列入《产业结构调整指导目录》的允许类项目(二选一)
£属于《西部地区鼓励类产业目录》的项目(可选)£不属于产业政策禁止投资建设或者实行核准、审批管理的项目(必选)
外商投资项目填写:£属于《鼓励外商投资产业目录》下的项目(可选)£属于《外商投资准入特别管理措施(负面清单)》《自由贸易试验区外商投资准入特别管理措施(负面清单)》的项目(可选)£不属于《外商投资准入特别管理措施(负面清单)》的禁止类项目(必选)£不属于《自由贸易试验区外商投资准入特别管理措施(负面清单)》的禁止类项目(必选)
固定资产投资项目节能审查(£办理   £不办理)
£需要进行节能审查             £不单独进行节能审查项目年综合能源消费量:     吨标准煤(当量值)项目能源消费种类:年用电量     万千瓦时,年天然气用量     万立方米,年石油用量     吨,年煤炭用量     吨”项目能效      ,处于     水平
不单独进行节能审查的类型如下:£年综合能源消费量不满1000吨标准煤且年电力消费量不满500万千瓦时的固定资产投资项目。具体用能种类           £涉及国家秘密以及用能工艺简单、节能潜力小的行业(具体行业目录由国家发展改革委制定公布并适时更新)的固定资产投资项目
建设项目用地预审与选址意见书核发(£办理   £不办理)
办理内容£选址(省◎市◎县◎)£预审(部◎省◎市◎县◎)
基本情况划拨土地(是◎否◎部分划拨◎)国家重点(是◎否◎)省重点(是◎否◎) 涉密(是◎否◎)
建设依据
建设依据类型£国家级规划;£区域规划;£省级£;£市级规划;£县级规划;£党中央、国务院明确支持的重大建设项目;£国家重大项目清单;£省级公路网规划的省级高速公路;£其他
用地总规模○仅办理选址项目,按照如下内容填写:该项目总用地**公顷,其中,农用地**公顷(耕地**公顷,含水田**公顷)、建设用地**公顷、未利用地**公顷。○涉及办理预审项目,按如下内容填写:该项目总用地① *公顷,拟使用国有建设用地② *公顷(此部分未申报),实际申请用地③ *公顷,其中,农用地④ *公顷(耕地⑤ *公顷,其中,水田⑥ *公顷,涉及永久基本农田⑦ *公顷)、建设用地⑧ *公顷、未利用地⑨ *公顷。水利水电项目表述为:该项目总用地**公顷,拟使用国有建设用地**公顷(此部分未申报),(备注:不包含淹没区国有建设用地)淹没区用地**公顷[此部分未申报,其中,农用地**公顷(耕地**公顷,其中,水田**公顷,涉及永久基本农田**公顷)、建设用地**公顷(其中国有建设用地**公顷,集体建设用地**公顷)、未利用地**公顷],实际申请用地**公顷,其中,农用地**公顷(耕地**公顷,其中,水田**公顷,涉及永久基本农田**公顷)、建设用地**公顷、未利用地
新申请用地规模新申请用地总面积农用地永久基本农田集体建设用地未利用地
 耕地
 其中水田
生态保护红线情况○属于有限人为活动情形,涉及生态保护红线面积**公顷;○属于重大项目占用情形,占用生态保护红线面积**公顷。○不涉及生态保护红线
节约集约用地论证分析专章(或规划选址综合论证报告)○不需要编制专章、综合论证
○需要并已分析或通过论证涉及的内容包括:□选址论证;口踏勘论证;口节地评价论证;口生态保护红线分析
○不需要专章,已开展综合论证涉及的内容包括: □选址论证;口踏勘论证;口节地评价论证
○其他情况:
功能分区名称数量项目用地总规模指标控制面积土地使用标准和建设标准对应条件
 新申请用地规模国有建设用地



合计/   //
建设项目环境影响评价信息(£办理   £不办理)
环境影响评价行业类别
工程性质£线性工程£非线性工程是否为工业类项目£是 £否
坐标信息中心坐标1:(坐标定位)  东经:        北纬:注:定位前请确保您已在上方“建设地点”一栏中选择了区县
环保投资(万元) 环保投资所占比例
预计投产时间 项目建设周期(月)
项目基本情况
环评信用平台项目编号
编制单位名称 统一社会行用代码
法定代表人 单位地址
联 系 人 联系电话
邮    箱 传    真
编制主持人 执业资格证书编号
污染物废水
水量(万吨/年)COD(吨/年)氨氮(吨/年)总磷(吨/年)总氮(吨/年)
现有工程(已建+在建)实际排放量
许可排放量
本工程(拟建或调整变更)预测排放量
总体工程(已建+在建+拟建或调整变更)“以新带老”削减量
区域平衡替代本工程削减量
预测排放总量
排放增减量
排放方式排放方式:£不排放   £排放间接排放:£市政管网 £集中式工业污水处理厂直接排放(受纳水体):
污染物废气
气量(万立方米/年)二氧化硫(吨/年)氮氧化物 (吨/年)颗粒物(吨/年)挥发性有机物 (吨/年)
现有工程(已建+在建)实际排放量
许可排放量
本工程(拟建或调整变更)预测排放量
总体工程(已建+在建+拟建或调整变更)“以新带老”削减量
总体工程(已建+在建+拟建或调整变更)“以新带老”削减量
区域平衡替代本工程削减量
预测排放总量
排放增减量
影响及主要措施生态保护目标自然保护区 饮水水源保护区(地表)饮水水源保护区(地下)风景名胜区
评价范围内是否涉及£是 £否£是 £否£是 £否£是 £否
名称
级别
主要保护对象(目标)
工程影响情况
是否占用
占用面积(公顷)
生态防护措施£避让 £减缓£补偿 £重建£避让 £减缓£补偿 £重建£避让 £减缓£补偿 £重建£避让 £减缓£补偿 £重建
核与辐射类别

电离辐射

£是 £否
电磁辐射
射频电磁辐射£是 £否

工频电磁辐射

£是 £否
放射性污染物

含放射性废水

£是 £否

含放射性废气

£是 £否

含放射性固废

£是 £否
射频电磁辐射评价范围内是否涉及环境保护敏感目标£是 £否
备注
本单位承诺:本单位所有提交的材料均真实有效、数据准确,并对其真实性、准确性和合法性负责,自愿承担因虚报瞒报、造假等非法手段而产生的一切后果和法律责任。                                                                                                           申请单位(公章)      年     月   日
注:

①废水排放方式:注意点选对应选项时,排放方式和排放去向需对应。

②排放增减量:增加为正值(“+”),减少为负值(“”)。

③以上表格内容只能填入正值,若无此项数据则填0,其中预测排放总量、排放增减量已添加自动计算公式。

④如有特殊需要,可点击“新增污染物”,自行添加并填写相应内容。

③预测排放总量=现有工程实际排放量+本工程预测排放量-“以新带老”削减量。

附件4



固定资产投资项目“一件事”申请材料表



类别序号材料名称是否必交材料材料类型提交时限材料份数纸张类型是否减免审查要点
线上线下
申请表1固定资产投资项目审批“一件事”联合申请表电子表单原件/复印件申请时提交一式一份A4线上申请人登陆四川省政务服务网“一件事”服务专栏,根据引导选择相应情形,并填写电子申请表单;线下申请人在政务服务中心综合窗口填写纸质申请表,填表内容按实际情况填写,与提交相关材料相一致,填写完整无缺项,应加盖单位印章。
固定资产投资项目核准2项目申请报告电子文件/扫描件原件/复印件申请时提交一式一份A41.报告正文至少包括:项目单位情况;拟建项目情况(主要包括项目名称、建设地点、建设规模、建设内容等);项目资源利用情况以及对生态环境的影响分析、节能专章(单独进行节能审查的项目除外)、项目招标内容。2.报告附件至少包括:项目申请单位的企业营业执照副本(或筹建执照)或事业单位、社会团体法人证明、符合项目投建的相关资质证明复印件。
3项目社会稳定风险评估报告及审核意见电子文件/扫描件原件/复印件申请时提交一式一份A4仅指重大项目需提供该材料。
4移民安置规划审核意见电子文件/扫描件原件/复印件申请时提交一式一份A4仅指涉及移民安置的大中型水利水电项目需提供该材料。
固定资产投资项目备案1       项目备案机关发现项目属产业政策禁止投资建设、《外商投资准入特别管理措施(负面清单)》《自由贸易试验区外商投资准入特别管理措施(负面清单)》禁止投资建设,或者依法应实行核准管理,以及不属于固定资产投资项目、依法应实施审批管理、不属于本备案机关权限等情形的,应当通过在线平台及时告知企业予以纠正或者依法申请办理相关手续。
固定资产投资项目节能审查1节能审查请示文件电子文件/扫描件原件/复印件申请时提交一式一份A4应加盖单位公章
2节能报告电子文件/扫描件原件/复印件申请时提交一式一份A41.项目概况;2.分析评价依据;3.项目建设及运营方案节能分析和比选,包括总平面布置、生产工艺、用能工艺、用能设备和能源计量器具等方面;4.节能措施及其技术、经济论证;5.项目能效水平、能源消费情况,包括单位产品能耗、单位产品化石能源消耗、单位增加值(产值)能耗、单位增加值(产值)化石能源消耗、能源消费量、能源消费结构、化石能源消费量、可再生能源消费量、原料用能消费量,有关数据与国家、地方、行业标准及国际、国内行业水平的全面比较;6.项目实施对所在市(州)完成节能目标任务的影响分析;7.项目年新增二氧化碳排放量10万吨以上的须开展碳排放评价。
3未开工和企业信用证明电子文件/扫描件原件/复印件申请时提交一式一份A4应加盖单位公章
建设项目用地预审与选址意见书核发1预审申请表PDF文档原件/复印件申请时提交一式一份A4逐项据实填写
2预审申请报告PDF文档原件/复印件申请时提交一式一份A4需写明项目建设背景、基本情况、规划符合情况、用地指标情况等内容
3市(州)、县(市、区)初审意见PDF文档原件/复印件申请时提交一式一份A4需写明项目建设背景、基本情况、规划符合情况、用地指标情况等内容和意见
4建设项目可行性研究报告PDF文档原件/复印件申请时提交一式一份A4 装订成套
5项目建设依据PDF文档原件/复印件申请时提交一式一份A4项目建议书批复文件、项目列入相关规划文件或者相关产业政策文件、备案文件等。
6用地预审与选址阶段规划选址综合论证报告(或节约集约用地论证分析专章)PDF文档原件/复印件申请时提交一式一份A4预审阶段涉及规划选址论证、耕地踏勘论证、节地评价等论证事项的项目,应将涉及的论证内容进行整合,统一编制规划选址综合论证报告,由有权自然资源主管部门开展一次论证。涉及占用耕地或生态保护红线的能源、交通、水利项目编制节约集约用地专章,不再编制综合论证报告。
7关于自然保护区、自然保护地的说明材料 PDF文档原件/复印件申请时提交一式一份A4使用自然保护区的,需提供有权林草部门同意占用的意见函;关于自然保护区外的其他自然保护地的说明材料,即有权林草局或出具初审意见的自然资源部门同级林草等主管部门提供的关于项目用地范围套合自然保护地的说明
8国土空间规划管控要件PDF文档原件/复印件申请时提交一式一份A4对应国土空间总体规划文本摘要、规划图件、重点建设项目安排表等。
9国土空间规划相关图纸PDF文档原件/复印件申请时提交一式一份A4标注项目用地范围的国土空间规划图、现状图等相关图件。
10选址意见附图PDF文档原件/复印件申请时提交一式一份A3、A4 项目选址(选线)位置图A3、A4图纸2张,其中一张加盖编制单位公章。开展划选址论证的建设项目,论证通过后应在盖章图纸空白处注明"该项目选址(选线)位置图符合专家评审会要求"。
11违法用地查处材料PDF文档原件/复印件申请时提交一式一份A4涉及非农痕迹的,需提供非农痕迹说明材料;涉及违法用地的,需提供违法用地查处材料。
12项目用地红线坐标数据(2000国家大地坐标系,数据库表)电子文件-申请时提交一式一份-项目总选址范围坐标提供项目用地边界拐点坐标表(2000国家大地坐标系,TXT格式);申请用地预审范围坐标提供项目用地边界拐点坐标表(2000国家大地坐标系,TXT格式)和shp格式的zip文件
13电子报盘(使用电子报盘软件,制作报盘光盘一张)电子文件 -申请时提交一式一份-按照最新电子报盘软件制作的zip格式文件
一般建设项目环境影响评价审批一般建设项目环境影响报告表审批1环境影响报告表及其公示本和光盘电子文件/扫描件原件/复印件申请时提交一式一份A4查验递交材料完整性;报告书、公示本封面及编制人员页应加盖建设单位和环评单位公章。
2园区规划环评文件的审查意见电子文件/扫描件原件/复印件申请时提交一式一份A4规划环评审查部门正式发文审查意见。
3市州环保部门出具的总量指标审核意见电子文件/扫描件原件/复印件申请时提交一式一份A4经市(州)生态环境局签章同意的《四川省建设为项目主要污染物排放总量审核登记表》
4申请审批及同意公示的函电子文件/扫描件原件/复印件申请时提交一式一份A4应加盖建设单位公章
一般建设项目环境影响报告书审批1环境影响报告书、公示本和光盘电子文件/扫描件原件/复印件申请时提交一式一份A4查验递交材料完整性;报告书、公示本封面及编制人员页应加盖建设单位和环评单位公章。
2申请审批及同意公示的函电子文件/扫描件原件/复印件申请时提交一式一份A4应加盖建设单位公章
3园区规划环评文件的审查意见电子文件/扫描件原件/复印件申请时提交一式一份A4规划环评审查部门正式发文审查意见
4市州环保部门出具的总量指标审核意见电子文件/扫描件原件/复印件申请时提交一式一份A4经市(州)生态环境局签章同意的《四川省建设为项目主要污染物排放总量审核登记表》
5公众参与说明电子文件/扫描件原件/复印件申请时提交一式一份A4公众参与说明应加盖建设单位公章
核与辐射类建设项目环境影响评价审批辐射建设项目环境影响报告表审批1申请审批的请示及同意公示的函电子文件/扫描件原件/复印件申请时提交一式一份A4应加盖建设单位公章
2环境影响报告表、公示本及光盘电子文件/扫描件原件/复印件申请时提交一式一份A4查验递交材料完整性;报告书、公示本封面及编制人员页应加盖建设单位和环评单位公章
辐射建设项目环境影响报告书审批1申请审批的请示及同意公示的函电子文件/扫描件原件/复印件申请时提交一式一份A4应加盖建设单位公章
